供应商履约情况是否支持自动评分?如何辅助供应商淘汰机制
供应商履约情况支持自动评分,而且自动评分已经可以直接辅助供应商准入、份额调整、整改、暂停合作和退出等管理动作。
但需要明确:自动评分适合承担数据采集、指标计算、风险预警和流程触发,不宜在缺乏人工复核的情况下直接“一键淘汰”供应商。 更稳妥的做法是建立“自动评分+分级处置+人工复核+留痕审计”的闭环,让供应商淘汰从主观判断转向可验证、可追溯的规则管理。
一、供应商履约自动评分,本质上解决什么问题
采购部门通常需要持续判断供应商是否做到:
- 按约定时间交付;
- 按约定质量标准交付;
- 按合同价格和结算条款履约;
- 及时响应异常、退换货和售后问题;
- 满足合规、资质和风险要求。
传统方式往往依赖采购人员手工汇总订单、质检、对账和投诉数据,容易出现以下问题:
- 数据分散在ERP、SRM、MES、OA、邮件和Excel中;
- 不同采购人员使用不同的评分口径;
- 异常记录无法及时纳入月度或季度评价;
- 供应商评分结果与订单份额、整改、退出没有联动;
- 发生争议时,企业难以快速还原评分依据。

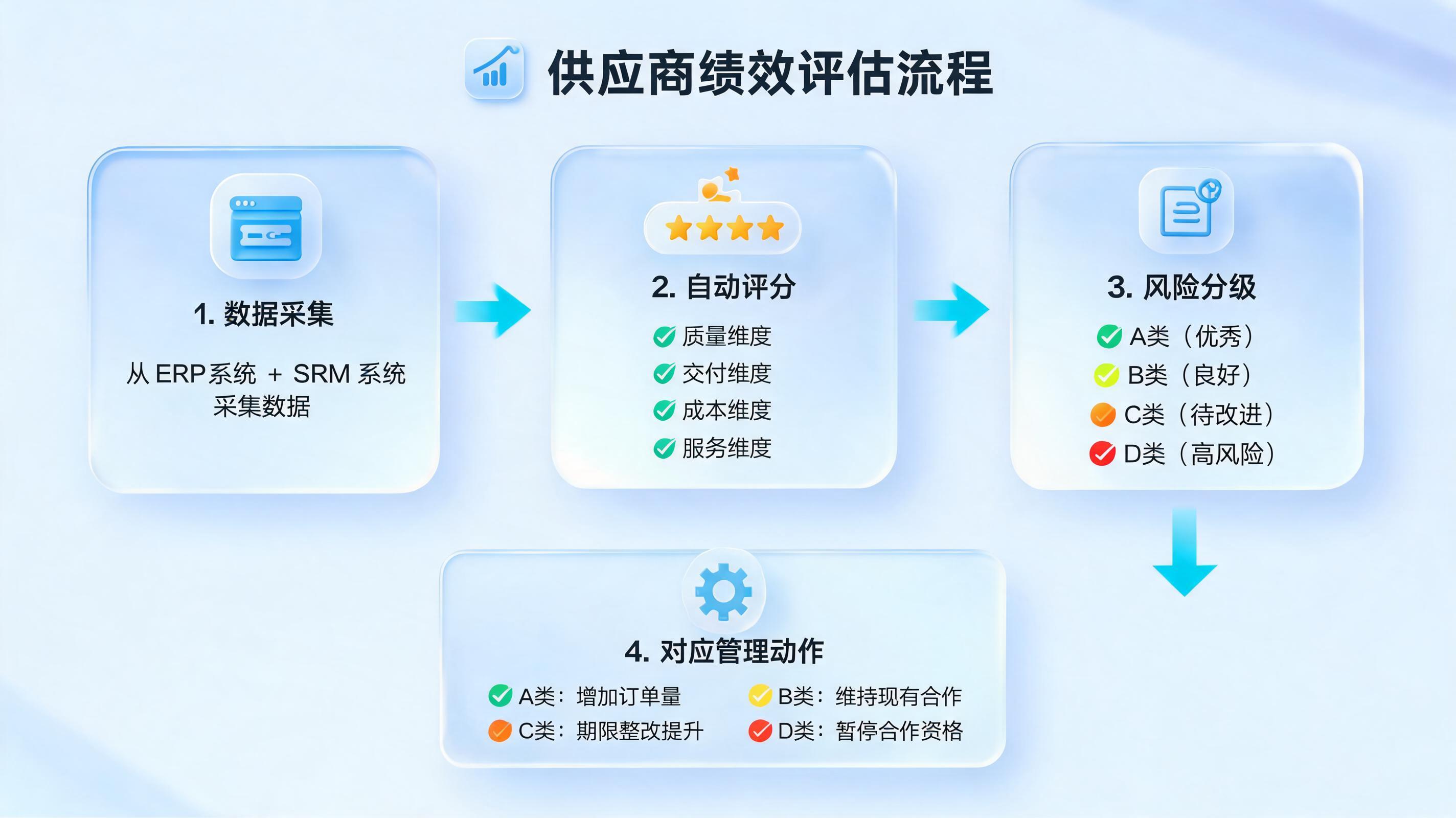

自动评分的核心价值,是把供应商履约行为转化为结构化数据,再依据预设规则生成统一结果。
可以将其概括为:
履约数据采集 → 指标计算 → 综合评分 → 风险分级 → 采购动作触发
因此,供应商自动评分并不是简单地给供应商打一个分数,而是将履约表现嵌入供应商全生命周期管理。
二、哪些履约指标可以自动评分
采购部门可以根据行业、物料重要性和供应风险,建立QCDS等多维度评分模型。
1. 质量指标
质量通常是供应商淘汰机制中权重较高的维度,常见指标包括:
- 来料合格率;
- 不良品率或不良PPM;
- 批次合格率;
- 退货次数和退货金额;
- 质量异常关闭及时率;
- 重复质量问题发生次数;
- 质量问题造成的停线、返工或客户投诉次数。
例如,质量评分可以设置为:
质量得分 = 来料合格率得分 × 60% + 异常关闭及时率得分 × 20% + 重复问题控制得分 × 20%对于食品、医药、汽车零部件等高风险行业,还可以将重大质量事故设置为“一票否决”或强制触发复核。
2. 交付指标
交付表现直接影响生产计划、库存水平和客户交期,常见指标包括:
- 准时交付率;
- 订单满足率;
- 平均延期天数;
- 紧急订单响应时间;
- 交付数量准确率;
- 交付计划变更次数;
- 缺货或断供次数。
准时交付率可以采用以下方式计算:
准时交付率 = 按约定日期完成交付的订单数 ÷ 应交付订单总数 × 100%需要注意,系统必须统一“交付完成”的定义。例如,是以供应商发货时间、仓库收货时间,还是质检合格入库时间为准。如果口径不统一,自动评分反而会放大数据争议。
3. 成本与价格指标
成本评分不应只看供应商报价,还应结合长期合作成本:
- 合同价格执行率;
- 价格波动幅度;
- 临时涨价次数;
- 运输、包装和仓储附加成本;
- 质量不良造成的隐性成本;
- 付款条件和账期配合度。
某些供应商表面报价较低,但经常延期、补货或发生质量异常,实际综合成本可能高于报价更高但履约稳定的供应商。因此,采购系统可逐步从“最低价评价”转向“总拥有成本评价”。
4. 服务与协同指标
服务维度主要考察供应商对采购方业务变化的响应能力:
- 异常响应时长;
- 问题解决周期;
- 整改报告提交及时率;
- 技术支持响应速度;
- 预测需求配合度;
- 紧急需求承接能力;
- 售后投诉处理满意度。
服务指标尤其适合通过系统自动抓取工单、邮件、审批和沟通节点数据,减少仅凭采购人员主观印象打分的情况。
5. 合规与风险指标
合规维度不一定与QCDS采用相同权重,但在关键供应商管理中不可缺少:
- 营业执照、资质证照是否有效;
- 强制认证是否过期;
- 合同和反商业贿赂条款是否履行;
- 重大诉讼、失信和经营异常情况;
- 环境、职业健康和安全责任风险;
- 实际控制人或关联关系风险;
- 是否存在重大监管处罚记录。
合规风险通常不宜简单平均计分。对于重大违法、资质失效或关键认证缺失等情况,应当设置独立的风险触发规则。
三、自动评分如何与供应商淘汰机制联动
供应商评分的目的不是形成一张排名表,而是让不同评分结果对应明确的采购动作。
供应商分级处置模型
企业可以根据综合评分和关键风险项,将供应商划分为四类:
| 等级 | 建议评分区间 | 管理动作 |
|---|---|---|
| A类:战略或优选供应商 | 90分及以上 | 优先分配订单,扩大合作范围,纳入长期协同计划 |
| B类:合格供应商 | 75—89分 | 维持合作,持续跟踪薄弱指标 |
| C类:观察供应商 | 60—74分 | 启动整改,限制新增份额,增加复评频次 |
| D类:高风险供应商 | 60分以下或触发红线 | 暂停新增订单,启动替代供应商评估或退出流程 |
评分区间只是示例,不能直接套用到所有企业。关键物料、长周期物料和一般办公物资,应当分别建立评分标准。
从评分到淘汰的标准流程
采集履约数据 ↓ 自动校验数据完整性 ↓ 计算质量、交付、成本、服务等指标 ↓ 生成综合评分与风险标签 ↓ 判断是否触发预警或红线 ↓ 供应商整改/降份额/暂停新增订单 ↓ 复评与人工审核 ↓ 恢复合作、维持观察或正式退出这种流程比单纯“低于60分直接淘汰”更加稳健,因为它区分了:
- 一般性波动;
- 持续性履约不良;
- 重大质量或合规风险;
- 暂时性异常与系统性风险。
四、哪些情况适合设置自动淘汰或一票否决
自动淘汰适合用于事实清晰、风险明确、复核成本较低的情形,例如:
- 关键资质已经失效且在规定期限内无法补齐;
- 发生重大质量事故,造成生产或人身安全风险;
- 存在严重违法、失信或合规问题;
- 在约定周期内连续多次未达到最低交付要求;
- 同类质量问题重复发生且整改无效;
- 无正当理由长期拒绝履行合同核心义务。
不过,即便是上述情况,系统也应当保留以下信息:
- 触发规则和具体条款;
- 原始订单、质检、交付或投诉记录;
- 异常发生时间和责任部门;
- 供应商申诉及补充材料;
- 复核人员、复核结论和审批记录;
- 最终退出时间以及替代供应商安排。
这样做既能提高决策一致性,也能降低因数据错误、口径争议或流程缺失带来的采购风险。
五、为什么不能把自动评分等同于自动淘汰
自动评分的结果具有客观性,但不代表它天然正确。供应商淘汰前至少需要检查四类问题。
1. 数据是否完整
如果系统缺少承诺交付日期、实际收货日期或质检结果,就可能无法准确计算准时交付率和合格率。
2. 责任归属是否清晰
延期可能由供应商造成,也可能由采购方临时变更需求、延迟确认图纸或运输安排导致。系统应区分可归责延期和不可归责延期。
3. 供应商是否有合理申诉空间
评分异常可能来自:
- 订单信息录入错误;
- 质量判定标准变更未同步;
- 同一异常被重复扣分;
- 采购方验收延迟;
- 不可抗力或临时政策变化。
4. 是否存在替代供应商
如果供应商承担关键物料或独家工艺,直接淘汰可能导致断供。企业应先评估替代来源、库存缓冲和切换周期。
因此,更适合采用“分级惩罚”:
- 首次异常:提醒并要求限期纠正;
- 持续异常:启动联合整改,增加复核频率;
- 整改无效:减少订单份额或暂停新增订单;
- 重大风险:启动替代供应商导入;
- 达到退出条件:完成审批后终止合作。
六、采购部门如何落地供应商自动评分
第一步:先定义供应商分类
不同供应商不应使用完全相同的评价标准。建议至少区分:
- 战略供应商;
- 关键原材料供应商;
- 一般生产物资供应商;
- 服务类供应商;
- 低金额、低风险办公采购供应商。
对于关键供应商,质量和交付权重应更高;对于服务供应商,则应提高响应速度、服务满意度和问题解决周期的权重。
第二步:确定指标、权重和计算口径
可以从一个相对简单的模型开始,例如:
综合评分 = 质量30% + 交付30% + 成本20% + 服务20%然后根据实际管理需要增加风险项或设置红线规则。
指标设计时应明确:
- 指标名称;
- 计算公式;
- 数据来源;
- 统计周期;
- 评分区间;
- 异常处理方式;
- 责任确认规则;
- 对应管理动作。
第三步:治理基础数据
自动评分能否可靠运行,取决于基础数据质量。采购部门需要重点处理:
- 供应商主数据统一,避免同一供应商多条编码;
- 物料、订单、合同和交付记录建立关联;
- 统一承诺交期、实际交期和验收完成时间定义;
- 规范质量异常、退货和整改记录;
- 建立数据修改权限和操作日志;
- 定期检查缺失值、重复值和异常值。
第四步:建立评分结果复核机制
评分结果可以自动生成,但关键采购动作应设置审批节点:
- 普通扣分:系统自动记录;
- 黄色预警:通知采购负责人和供应商;
- 红色预警:发起整改或风险评审;
- 暂停订单:采购、质量、法务或业务部门联合确认;
- 正式退出:完成替代方案和审批留痕。
七、实在Agent如何协助采购部门完成这套闭环
在采购场景中,实在Agent可以作为连接业务系统、规则和人员协作的数字化执行助手,重点承担重复性、高频率的信息处理工作。
典型工作方式
采购人员可以发出类似指令:
“整理近12个月供应商履约数据,按质量、交付、成本、服务四个维度评分,标记连续三个月低于75分的供应商,并生成整改清单。”
实在Agent可以围绕这一任务协助完成:
- 从ERP、SRM、质检系统和工单系统提取相关数据;
- 按照采购部门设定的评分模板进行指标计算;
- 识别缺失数据、重复异常和明显异常值;
- 生成供应商综合评分、趋势变化和风险标签;
- 筛选低于阈值或触发红线的供应商;
- 整理延期、质量异常、整改逾期等证据;
- 生成供应商整改通知和内部评审材料;
- 跟踪整改期限,并在逾期时自动提醒责任人。
实在Agent适合做什么,不适合做什么
| 适合自动化的工作 | 仍需人工决策的工作 |
|---|---|
| 数据汇总、清洗和格式统一 | 是否认定为供应商责任 |
| 按规则计算评分 | 是否给予供应商特殊豁免 |
| 识别连续低分和异常趋势 | 是否暂停关键物料订单 |
| 生成预警、整改清单和报告 | 是否正式终止合作 |
| 跟进整改节点和审批进度 | 替代供应商及供应链切换方案 |
这类“人机协同”模式的重点,不是让Agent代替采购负责人做所有决定,而是让采购人员把时间从表格整理、数据核对和催办跟进中释放出来,集中处理供应商策略、风险判断和商务协同。
八、供应商自动评分系统的常见误区
误区一:指标越多越科学
指标过多会增加数据维护成本,也会让供应商无法理解扣分原因。建议优先选择能够被稳定采集、与采购目标直接相关的指标。
误区二:只看总分,不看关键风险
一个供应商即使综合得分较高,也可能存在重大质量或合规风险。因此应同时查看:
- 综合评分;
- 关键维度评分;
- 重大异常记录;
- 评分变化趋势;
- 红线触发情况。
误区三:低分就立即淘汰
低分是管理信号,不一定是立即退出的充分条件。对于一般性履约波动,应优先整改;对于重大质量和合规风险,则应依照合同和企业制度执行快速处置。
误区四:忽视供应商改善过程
如果系统只记录扣分,不记录整改、复评和改善结果,供应商评价就会变成单向惩罚工具。更成熟的体系应当同时记录:
- 问题根因;
- 整改措施;
- 改善期限;
- 复评结果;
- 是否恢复订单份额。
结论:自动评分是淘汰机制的基础设施,不是最终裁判
供应商履约情况完全可以支持自动评分,并且能够进一步辅助供应商分级、风险预警、份额调整和退出管理。
较为稳妥的落地原则是:
数据自动采集,评分自动计算,风险自动预警,处置分级执行,重大淘汰人工复核。
对于采购部门而言,真正有价值的不是建立一个“供应商排行榜”,而是形成一套能够持续运行的供应商治理机制。通过实在Agent等智能自动化工具,企业可以将分散在多个系统中的履约数据转化为可执行的采购动作,让供应商管理从事后统计逐步转向实时监控和主动风险控制。
🔍 FAQ:供应商履约自动评分常见问题
Q1:供应商自动评分是否适合所有采购场景?
不一定。高频、标准化、数据记录完整的采购场景更适合自动评分,例如原材料、零部件、物流和标准化服务采购。对于一次性采购、非标项目或高度依赖专家判断的采购,应采用自动评分与人工评审结合的方式。
Q2:供应商评分低于多少分可以淘汰?
没有适用于所有企业的统一分数。企业可以设置观察线、整改线、暂停线和退出线,同时叠加重大质量、资质失效和合规风险等红线规则。分数只应作为决策依据之一,不能脱离合同条款、供应风险和替代能力单独使用。
Q3:自动评分出现错误时,供应商能否申诉?
应当允许申诉。系统需要保留原始数据、评分规则、扣分明细和操作日志,并设置规定的申诉期限与复核流程。对于数据错误、责任归属争议或不可抗力导致的异常,应支持修正评分并保留修正记录。
参考资料:公开行业实践资料,包括曲靖卷烟厂“辅料异常信息反馈及供应商管理评价平台”相关公开报道、供应商动态评价与采购管理公开资料,资料检索时间为2026年。文中评分模型和流程为通用管理方法示例,不代表任何单一企业的正式制度。
