首页行业百科维修资源(人员、工具、备件)能否根据工单需求自动匹配调度?实在Agent构建动态维修派单闭环

维修资源(人员、工具、备件)能否根据工单需求自动匹配调度?实在Agent构建动态维修派单闭环

2026-07-20 18:37:40阅读 2

可以,但前提是企业已经将工单、人员、工具和备件数据进行结构化管理。真正可落地的维修资源自动匹配调度,不是简单地按照距离或空闲状态“派一个人过去”,而是要同时判断:

  • 谁具备处理该故障的技能与资质;
  • 哪些工具和备件能够满足现场维修要求;
  • 资源当前是否可用、是否已被其他工单占用;
  • 工单的优先级、承诺完成时间和业务影响;
  • 交通、区域、班次、库存和安全规范等约束。

因此,维修资源自动调度本质上是一个“工单需求识别—资源能力匹配—任务执行—异常重调度”的动态决策系统。实在Agent可以作为其中的智能流程执行层,协助完成工单解析、资源筛选、任务派发、状态跟踪和异常升级,但具体自动化程度仍取决于企业系统数据质量和业务授权范围。

一、维修资源自动匹配,真正要解决什么问题?

传统维修派单往往依靠调度员经验:

  1. 查看故障描述;
  2. 在通讯录或系统中查找维修人员;
  3. 询问谁有时间;
  4. 再确认工具和备件;
  5. 电话或群消息通知现场人员;
  6. 维修过程中持续人工跟进。

这种方式在工单量较少时尚可运转,但当设备、人员、区域和备件数量增加后,容易出现以下问题:

  • 人员技能与故障类型不匹配,导致重复上门;
  • 工程师到达现场后才发现缺少工具或备件;
  • 紧急工单被普通工单占用资源;
  • 维修人员空闲时间增加,但整体工单积压仍然严重;
  • 关键备件被多个工单重复预约,产生资源冲突;
  • 调度决策缺乏可解释性,难以复盘和优化。

自动调度的目标,不是完全取消人工,而是让系统先完成大量规则明确、数据密集型的判断,把调度员从“查询、确认、通知”中解放出来,集中处理复杂异常和高风险决策。

二、系统如何理解一张维修工单?

维修工单通常包含两类信息:结构化字段和自然语言描述。

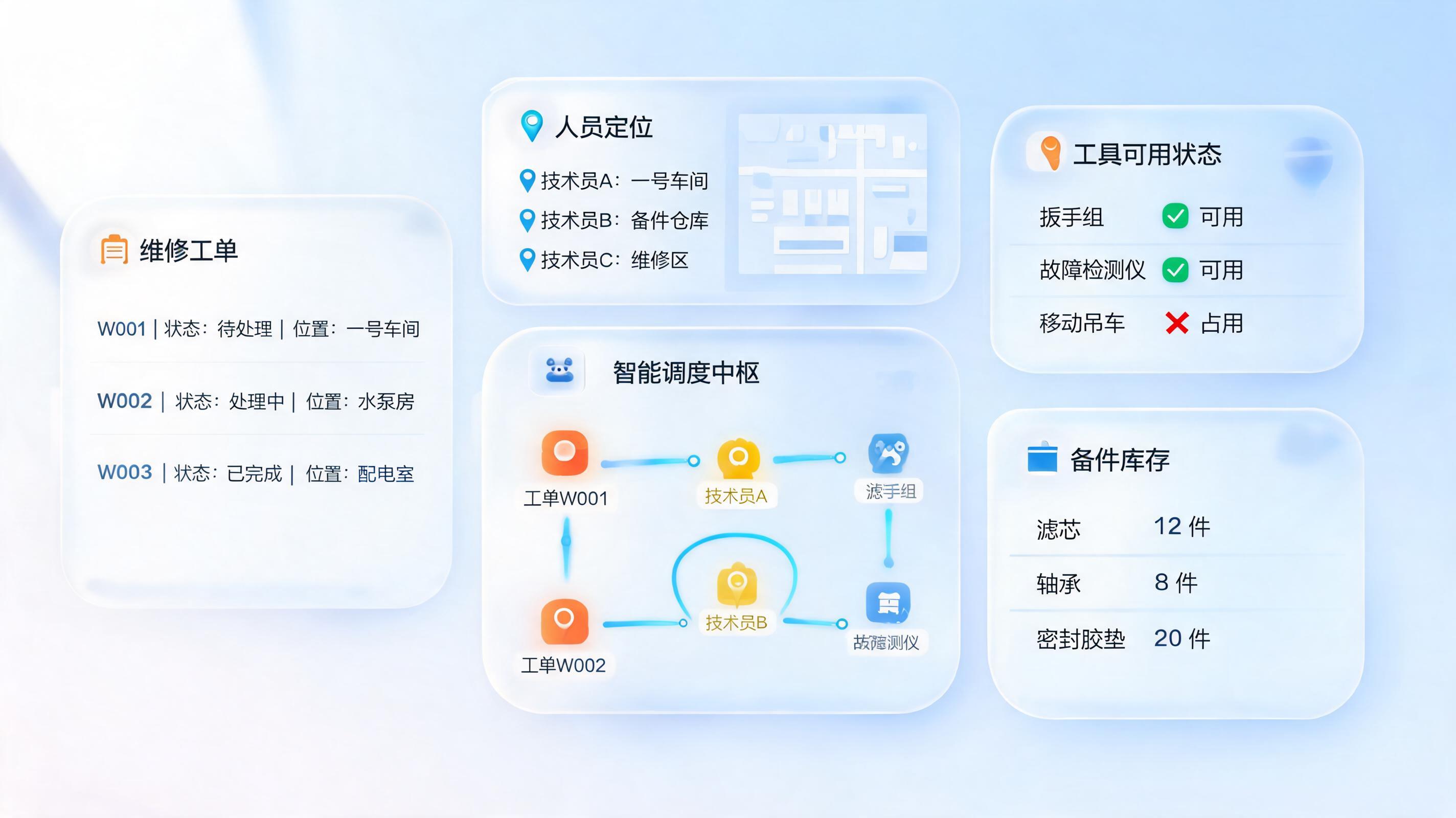

维修资源(人员、工具、备件)能否根据工单需求自动匹配调度?实在Agent构建动态维修派单闭环_图1

1. 结构化字段

常见字段包括:

  • 工单编号;
  • 设备编号或资产编号;
  • 故障发生地点;
  • 故障时间;
  • 工单等级;
  • 期望完成时间;
  • 所属产线、门店、区域或客户;
  • 当前设备运行状态;
  • 是否影响生产或服务连续性。

这些信息适合直接进入调度规则和优先级模型。

2. 非结构化故障描述

实际工单中经常出现:

  • “设备突然不启动”;
  • “机器运行一段时间后自动停机”;
  • “电机声音异常,有明显发热”;
  • “系统反复报错,重启后仍未恢复”。

这类描述不能直接用于精确派单,需要先提取出故障特征,例如:

  • 可能的故障部位;
  • 故障类型;
  • 所需技术等级;
  • 是否需要停机处理;
  • 可能使用的工具;
  • 可能更换的备件;
  • 是否存在安全风险。

实在Agent可以通过自然语言理解,将工单描述转化为可用于调度的“需求画像”,例如:

工单类型:电机异常
紧急等级:P1
所需技能:电气维修、变频器检测
预计工时:2小时
所需工具:绝缘检测仪、万用表
候选备件:同型号变频器、接线端子
安全要求:停机、断电、挂牌上锁

对于模型判断置信度不足的工单,不应直接自动派发,而应进入人工确认队列。

三、人员、工具、备件如何形成统一的资源画像?

自动调度的基础不是算法,而是资源数据。

1. 人员能力画像

人员画像至少应包括:

  • 专业技能:机械、电气、液压、制冷、软件或网络等;
  • 资质证书:特种作业证、设备认证、行业资质等;
  • 技能等级:初级、中级、高级或专家;
  • 服务区域:所属区域、可覆盖范围、跨区授权;
  • 实时状态:空闲、执行中、休假、离线或待命;
  • 当前负载:未完成工单数、预计释放时间、在途距离;
  • 历史表现:一次解决率、平均维修时长、返修率等;
  • 班次与可用时间:工作时段、加班规则、值班安排。

需要注意,历史绩效只能作为辅助因素,不能取代资质和安全要求。例如,人员距离再近,如果没有对应的高风险作业资质,也不应被系统派往现场。

2. 工具能力画像

工具不仅要记录“有没有”,还要记录“能不能立即使用”。

建议管理以下信息:

  • 工具名称与型号;
  • 适用设备类型;
  • 存放位置;
  • 当前状态;
  • 是否被其他工单预约;
  • 校准或检定有效期;
  • 领用和归还记录;
  • 是否需要专人操作;
  • 是否支持跨区域调拨。

例如,同样是检测工具,不同型号的测量范围、精度和安全等级可能不同。系统应按照工单要求进行适配,而不是只进行名称模糊匹配。

3. 备件库存画像

备件匹配需要同时考虑库存、位置和占用情况:

  • 备件编码;
  • 设备适配型号;
  • 当前可用库存;
  • 安全库存;
  • 所在仓库;
  • 在途数量;
  • 已预约数量;
  • 批次和有效期;
  • 替代件关系;
  • 预计补货时间。

更合理的调度逻辑是“人员、工具、备件整体可行”后再派单,而不是先派一个工程师,再由工程师自行寻找物料。

四、自动调度的核心不是“最近”,而是“综合最优”

如果只按距离派单,系统可能会把最近但不具备技能的人员分配给工单;如果只按技能匹配,又可能忽略人员已经超负荷或工具无法获得。

因此,系统通常需要建立多维评分模型。

1. 基础评分维度

可以将候选资源的匹配度拆解为:

维度判断内容
技能匹配度人员技能与故障类型、设备型号的匹配程度
资质合规度是否具备必要证书或授权
工具可得性所需工具是否可用、是否能及时领取
备件可得性备件是否有库存、能否按时送达
距离与到达时间预计到场时间,而非简单直线距离
当前负载已分配任务、预计释放时间
工单优先级是否属于紧急、关键生产或高价值服务
历史处理效果类似故障的一次解决率和平均用时
路径协同性是否能与其他任务合并安排

可以采用如下形式进行初步评分:

综合得分 =
技能匹配度 × 30%
+ 资质合规度 × 20%
+ 到场效率 × 15%
+ 工具备件可得性 × 15%
+ 当前负载适配度 × 10%
+ 历史处理效果 × 10%

实际权重应根据企业业务调整。生产线停机维修与普通售后服务的权重就不应相同。

2. “硬约束”和“软目标”必须分开

自动调度最容易出错的地方,是把所有因素都当作可权衡项。

硬约束

只要不满足,就不能派发:

  • 人员没有必要资质;
  • 工具不存在或已损坏;
  • 关键备件没有库存;
  • 工单要求在非工作区域作业,但人员无授权;
  • 存在安全隔离要求但现场条件不具备;
  • 资源在同一时间已经被其他任务锁定。

软目标

在满足硬约束后再优化:

  • 到场时间更短;
  • 综合成本更低;
  • 工程师负载更均衡;
  • 路线更顺;
  • 历史一次解决率更高;
  • 预计完工时间更短。

这种设计能够避免系统为了追求“距离最近”而忽略安全和合规。

五、维修资源自动调度的标准流程

一个完整的自动派单流程,可以拆分为以下步骤:

第一步:接收或生成工单

工单来源可能包括:

  • 设备管理系统;
  • 客服系统;
  • 生产管理系统;
  • 物联网设备告警;
  • 移动端报修;
  • 现场人员提交;
  • 邮件、表单或即时通讯消息。

实在Agent可以将不同渠道的报修信息统一转换为标准工单,并识别缺失字段,向提交人补充询问。

第二步:解析故障与判断优先级

系统提取:

  • 故障对象;
  • 故障现象;
  • 影响范围;
  • 紧急程度;
  • 预计维修时长;
  • 风险等级;
  • 可能需要的技能、工具和备件。

可将工单划分为:

  • P0:影响核心生产或公共安全,需要立即响应;
  • P1:严重影响业务,要求快速处理;
  • P2:一般故障,按照正常时效处理;
  • P3:预防性维护、巡检或低优先级优化任务。

优先级不应只由报修人手工选择,还应结合设备重要性、影响范围和服务时限进行校验。

第三步:筛选候选人员

系统先排除不满足硬约束的人员,再对候选人员排序:

  1. 资质是否合规;
  2. 技能是否匹配;
  3. 是否处于可调度状态;
  4. 预计何时能够到场;
  5. 是否具备处理类似故障的经验;
  6. 是否存在班次或区域限制。

第四步:同步匹配工具与备件

系统需要检查:

  • 工具是否在库;
  • 工具是否被预约;
  • 备件是否适配;
  • 备件是否满足安全库存要求;
  • 工具和备件能否在工程师到场前准备完成;
  • 是否需要从其他仓库调拨。

若人员匹配度很高,但关键备件无法按时到达,系统应将该方案标记为“不可执行”或“需人工确认”,而不是直接下发。

第五步:生成任务包并派发

任务包可以包含:

  • 工单详情;
  • 故障现象与初步判断;
  • 客户或设备位置;
  • 预计到场时间;
  • 安全作业要求;
  • 工具清单;
  • 备件清单;
  • 领取地点;
  • 维修标准和验收要求;
  • 联系人及升级路径。

通过任务包,工程师能够在出发前完成准备,减少到场后再次返回仓库取料的情况。

第六步:跟踪执行状态

系统应持续获取:

  • 是否已接单;
  • 是否已出发;
  • 是否到达现场;
  • 是否开始维修;
  • 是否需要追加备件;
  • 是否完成测试;
  • 是否通过验收;
  • 是否关闭工单。

实在Agent可根据状态变化自动发送提醒、更新工单字段,并将异常信息推送给调度员。

第七步:异常触发重调度

以下情况适合触发自动重调度:

  • 工程师在规定时间内未接单;
  • 预计到场时间超过工单承诺时限;
  • 现场发现故障类型与原工单不一致;
  • 关键备件缺货或工具不可用;
  • 维修人员临时离线、请假或发生其他任务冲突;
  • 工单优先级被提升;
  • 设备故障范围扩大,原人员技能不足。

重调度时不能只重新找一个人,还要重新检查工具、备件、路径和其他受影响工单,避免局部最优导致全局混乱。

六、实在Agent适合放在哪些环节?

在维修场景中,实在Agent更适合作为连接业务系统、规则和执行动作的智能协同层,而不是孤立的聊天工具。

1. 工单智能录入

当报修信息来自自然语言、语音转文字或非标准表单时,实在Agent可以协助完成:

  • 故障信息抽取;
  • 设备和地点识别;
  • 工单字段补全;
  • 重复工单判断;
  • 缺失信息追问;
  • 优先级初步判断。

2. 自动派单

在企业预先配置好调度规则并开放相关系统权限后,实在Agent可以执行:

  • 查询人员状态;
  • 调取技能和资质信息;
  • 查询工具与备件库存;
  • 生成候选方案;
  • 按规则排序;
  • 提交派单或发起人工确认。

对于高风险或高价值工单,建议采用“Agent推荐、调度员确认”的方式;对于标准化程度较高的普通工单,可以逐步提高自动派发比例。

3. 维修过程协同

工程师执行任务时,实在Agent可以帮助:

  • 查询设备维修手册;
  • 推荐历史相似故障;
  • 提醒安全操作步骤;
  • 发起备件追加申请;
  • 更新维修进度;
  • 汇总现场反馈;
  • 生成维修记录和交接信息。

4. 异常升级

当出现超时、缺料、重复维修或人员冲突时,Agent可以根据预设规则进行升级:

普通异常 → 通知调度员
预计超时 → 通知班组长
关键设备停机 → 通知维修主管
涉及安全风险 → 暂停自动派单并转人工确认

自动化的关键不在于“所有事情都自动做”,而在于让系统知道什么时候可以自动执行,什么时候必须停止并交给人处理。

七、哪些行业场景最适合先落地?

1. 制造业设备维修

适合处理:

  • 生产设备故障;
  • 产线停机;
  • 预防性维护;
  • 备件预约;
  • 多工厂维修资源协调。

制造业通常具有较完整的设备台账、维修规范和备件编码,适合从规则化派单开始建设。

2. 汽车和新能源维修

这类场景对技能、资质和工具匹配要求较高。例如高压系统维修不能仅依据距离派单,还需要验证:

  • 高压作业资质;
  • 绝缘工具;
  • 专用检测设备;
  • 对应车型维修能力;
  • 现场安全隔离条件。

3. IT基础设施运维

IT工单虽然没有传统备件,但同样存在人员、权限、工具和资源匹配:

  • 云平台或数据库权限;
  • 网络、操作系统或容器技能;
  • 监控与诊断工具;
  • 值班人员状态;
  • 故障等级和服务等级协议。

其动态调度逻辑与实体设备维修具有相似性:当节点、服务或工程师状态发生变化时,需要重新评估原执行方案。

4. 家电、家政与售后服务

这类场景强调:

  • 服务区域;
  • 预计到达时间;
  • 人员技能;
  • 用户预约时间;
  • 工具和常用备件;
  • 服务评价与一次解决率。

如果企业拥有大量分散服务人员和高频工单,自动匹配通常能够显著减少人工沟通成本。

八、落地前必须补齐的五类基础数据

维修资源自动调度失败,很多时候不是算法不够先进,而是基础数据不完整。

1. 设备主数据

明确设备型号、位置、所属产线、关键程度、保修状态和历史故障。

2. 人员技能数据

不能只写“维修工”“工程师”,应细化到设备、技术、等级、证书和授权范围。

3. 工具与备件编码

建立统一编码、适配关系、库存状态、预约状态和替代关系。

4. 工单标准

统一故障分类、优先级、处理时限、状态流转和关闭条件。

5. 系统接口

自动调度通常需要连接:

  • 工单系统;
  • 设备管理系统;
  • 人员排班系统;
  • 仓储或ERP系统;
  • 地图与定位服务;
  • 消息通知系统;
  • 资产和权限系统。

如果这些系统之间彼此割裂,Agent只能完成信息整理,无法真正执行闭环调度。

九、自动调度效果应该如何衡量?

不建议只看“自动派单数量”,更应关注业务结果。

效率指标

  • 平均派单耗时;
  • 平均响应时间;
  • 平均到场时间;
  • 工单按时完成率;
  • 工程师有效工时占比;
  • 调度员人均处理工单量。

质量指标

  • 一次解决率;
  • 重复上门率;
  • 返修率;
  • 工具或备件缺失导致的延误率;
  • 工单信息完整率;
  • 自动派单被人工改派的比例。

资源指标

  • 关键工具利用率;
  • 备件缺货率;
  • 人员负载均衡度;
  • 备件预约冲突次数;
  • 跨区域调度成本。

合规与安全指标

  • 资质校验通过率;
  • 高风险工单人工复核率;
  • 安全作业确认完成率;
  • 未授权派单次数;
  • 审计记录完整率。

只有同时观察效率、质量、资源和安全,才能判断维修资源自动匹配调度是否真正创造价值。

十、建议采用“分阶段自动化”,不要一次性全自动

第一阶段:辅助决策

系统负责识别工单、推荐人员、检查工具和备件,最终由调度员确认。

适合数据基础较弱、业务规则复杂的企业。

第二阶段:标准工单自动派发

对故障类型明确、技能要求固定、风险较低的工单,允许系统自动派发。

例如:

  • 常见设备巡检;
  • 标准化耗材更换;
  • 普通售后上门;
  • 低风险IT服务请求。

第三阶段:动态重调度

当出现超时、缺料、人员冲突或工单升级时,系统自动生成替代方案,并根据授权等级执行或请求确认。

第四阶段:预测性维修

在接入设备运行数据后,系统可以根据历史故障、运行指标和维护周期,提前预测维修需求,并预先准备人员、工具和备件。

这时,调度模式将从“故障发生后派单”逐步转向“故障发生前准备资源”。

维修资源(人员、工具、备件)能够根据工单需求自动匹配调度,但它不是单一功能,而是一套由数据、规则、算法、系统接口和执行反馈共同组成的业务能力。最稳妥的路径是先把工单和资源数字化,再从辅助推荐进入半自动派单,最后针对标准化场景实现动态自动调度。

实在Agent的价值,主要体现在把自然语言工单、业务规则和企业系统动作连接起来,让“识别需求、查找资源、生成方案、通知执行、跟踪异常”形成连续流程。对于资质、安全、重大停机和高风险维修任务,仍应保留人工审批和责任追踪机制。

🔧 FAQ:维修资源自动匹配调度常见问题

1. 维修自动调度是否必须使用AI?

不一定。基础派单可以通过固定规则、数据库和评分模型实现;当工单描述复杂、故障分类不统一、需要结合历史知识进行判断时,引入AI或Agent会更有价值。实际项目通常是“规则负责约束,AI负责理解和协同”。

2. 如果工具或备件库存数据不准确,还能自动派单吗?

可以进行推荐,但不建议直接全自动执行。库存、预约和领用状态不准确时,系统可能派出无法完成任务的人员。建议先完成工具和备件台账治理,并将库存可信度纳入调度结果,低可信数据进入人工确认。

3. 自动派单会不会取代维修调度员?

更现实的定位是减少重复操作,而不是完全取代调度员。调度员仍需处理跨部门协调、重大故障、资源冲突、安全风险和特殊客户要求。系统主要负责信息检索、候选筛选、通知跟进和标准工单执行。

参考资料:本文结合公开行业技术资料、智能调度方法及Kubernetes调度机制等信息整理;相关资料发布时间和原始文章标题以对应公开发布平台的最新页面为准。

立即领取行业头部企业 AI 应用案例

资深 AI Agent 技术专家将为您定制数字员工解决方案

立即获取方案
