行业百科>呆滞料预警怎么用实在Agent自动计算并提醒?库存周转与处置闭环

呆滞料预警怎么用实在Agent自动计算并提醒?库存周转与处置闭环

2026-04-16 14:51:57

呆滞料预警的本质,是把‘库存变慢’从事后盘点变成事中信号:用统一口径计算呆滞天数、周转、超安全库存、到期/停用等指标,并按阈值自动分层提醒到责任人,推动调拨、替代、退供、促销或报废的闭环处置。

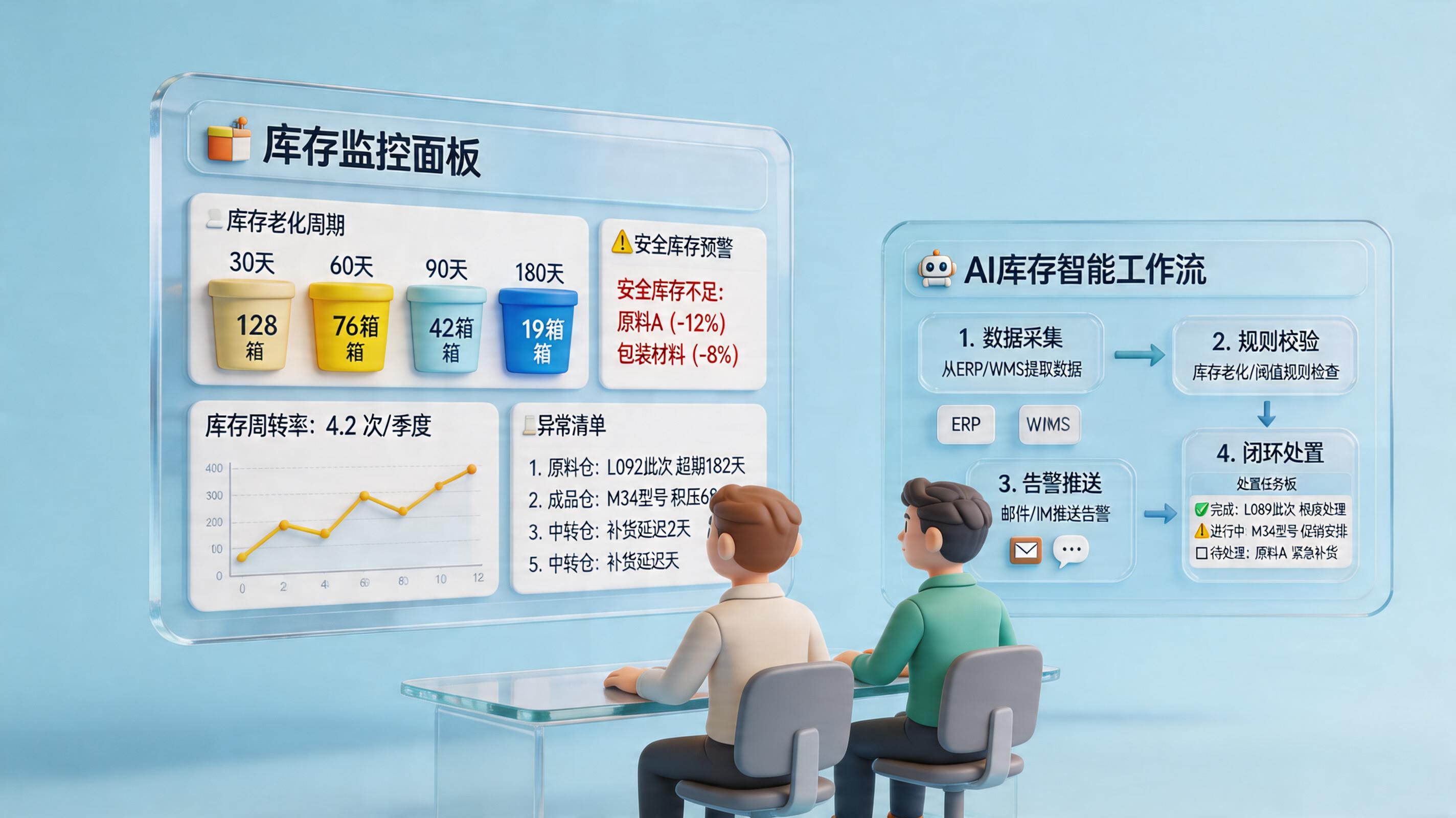

呆滞料预警怎么用实在Agent自动计算并提醒?库存周转与处置闭环_主图 图源:AI生成示意图

一、先把‘呆滞料’说清楚:口径不统一,预警必失真

1)建议采用的可审计口径(可直接写入制度)

  • 对象:原材料/辅料/半成品/备品备件(按物料属性分组设阈值)。

  • 呆滞判定:在设定观察窗内(如90天/180天)无出库或出库小于最小消耗,且库存量>0。

  • 例外白名单:项目备件、战略备库、停产待复产、在途锁定、质量冻结等(必须有单据/审批号)。

  • 时间锚点:优先用最近一次实物移动日期(出库/领料/调拨发出),其次用最近一次收货入库日期;两者都无则用建档日期并标记‘低可信’。

2)为什么要分物料类型设阈值

  • 备件类天然低周转,和原材用同一阈值会造成大量误报。

  • 保质期物料应以到期风险为主线,而非仅看‘无出库天数’。

二、预警算什么:3个核心指标 + 2个风控标签

1)核心指标(建议作为报表必含字段)

  • 呆滞天数:今天-最近一次实物移动日期。

  • 库存周转天数(DOH):期末库存金额 ÷ 日均消耗金额(可按近90/180天滚动)。

  • 超安全库存量:现存量-安全库存(安全库存可按历史消耗动态测算并预警)。

2)风控标签(让提醒更‘可行动’)

  • 停用/替代风险:物料状态=停用、或存在替代料号且替代料近期开耗。

  • 到期/失效风险:距到期天数进入阈值区间(如≤60天)自动升高优先级。

3)阈值分层示例(可按品类微调)

等级

规则示例

动作

A 关注

呆滞天数≥30 或 超安全库存量>0

责任人自查,提交去化计划

B 预警

呆滞天数≥90 或 DOH显著上升

触发调拨/替代评审,周度跟踪

C 红色

呆滞天数≥180 或 距到期≤60天

升级审批:退供/促销/报废,形成台账

三、自动计算并提醒:让实在Agent把‘取数-算数-发信-建单-追踪’做成闭环

1)系统侧准备清单(不改ERP也能先跑起来)

  • 数据源:ERP库存余额、WMS库位与批次、采购在途、领料/出库流水、物料主数据(状态/保质期/替代关系)。

  • 主键对齐:物料编码、工厂/仓库、批次(可选)、供应商(可选)。

  • 责任映射:物料组-计划员/采购/仓储/质量的责任人表。

2)Agent执行流程(文本逻辑树)

步骤1:跨系统取数(ERP/WMS/表单)→ 步骤2:清洗去重与口径校验(白名单/冻结/在途锁定)→ 步骤3:计算指标(呆滞天数、DOH、超安全库存、到期)→ 步骤4:分层分流(A/B/C)→ 步骤5:生成清单与处置建议 → 步骤6:发送提醒并建单(邮件/IM/OA)→ 步骤7:回收结果(处置原因、金额、结案时间)→ 步骤8:复盘阈值与规则。

3)提醒内容模板(减少来回沟通)

  • 必带字段:物料编码/名称、仓库/库位、现存量与金额、最近移动日期、呆滞天数、到期日、建议动作、责任人、截止时间。

  • 一键附件:明细清单(CSV/Excel)+ 处置表单链接(调拨/替代/退供/报废选项)。

4)可落地的客户实践形态(不点名)

  • 供应链库存预测类场景中,基于历史消耗动态测算安全库存并预警;将异常清单推送给计划与采购,形成周度去化节奏与处置台账。

数据及案例来源于实在智能内部客户案例库

四、从预警到收益:把呆滞料治理做成可审计的经营动作

1)处置动作库(按优先级)

  1. 内部调拨:同集团/同工厂不同产线需求匹配。

  2. 替代消耗:BOM替代评审通过后优先消耗。

  3. 退供/换货:按合同条款与协商机制执行。

  4. 促销/折让/二次销售:适用于商品类或可外售备件。

  5. 报废:质量判定与审批链完整留痕,回写财务科目。

2)KPI建议(避免只‘报表好看’)

  • 呆滞金额占比红色逾期结案率处置周期去化金额误报率(白名单命中与规则校准)。

  • 建议按周看趋势、按月做复盘,形成阈值和安全库存的滚动优化。

3)合规与审计要点(减少扯皮)

  • 所有例外必须有单据号与审批人;Agent生成的清单与提醒需留档可追溯。

  • 权限隔离:仓储只改库位不改金额口径;财务确认减值/报废;业务确认替代与需求。

当企业希望把预警从‘工具’升级为‘可控生产力’,可引入实在智能的企业级矩阵智能体能力,让跨系统取数、规则校验、建单追踪与复盘优化长期稳定运行。

五、⚙️ FAQ

Q1:没有WMS、只有ERP,也能做呆滞料预警吗?

A:可以。先用ERP库存余额+出入库流水计算呆滞天数与DOH,库位与批次先降级为‘仓库维度’,把预警跑通后再逐步补全明细字段。

Q2:阈值设多少才合理?

A:先按物料类型分组给出30/90/180天分层,再用3-6个月的误报率与结案周期回调;对保质期物料以‘距到期’优先分层。

Q3:预警发出后没人处理怎么办?

A:把B/C级预警自动建单并设置截止时间与升级规则(逾期升级到主管),同时将‘红色逾期结案率’纳入月度KPI。

参考资料:APICS《Inventory Management Best Practices》(2019);Gartner《Improve Inventory Performance With Better Metrics》(2021)

分享:
上一篇文章
承运商运费账单怎么自动对账?流程拆解与数字员工落地
下一篇文章

词元怎么生产?为什么要钱?数字能源成本拆解

免费领取更多行业解决方案
立即咨询
大家都在用的智能软件机器人
获取专业的解决方案、智能的产品帮您实现业务爆发式的增长
免费试用
渠道合作
资料领取
预约演示
扫码咨询
领取行业自动化解决方案
1V1服务,社群答疑
consult_qr_code
扫码咨询,免费领取解决方案
热线电话:400-139-9089
